Beelden van het project

In dit artikel plaatsen wel elke maand foto’s van de voortgang van de bouw. Heb je mooie beelden van het project gemaakt en vind je het leuk om deze te delen met de omgeving? Stuur ze dan naar thorbeckeweg@zaanstad.nl en misschien zie je jouw foto hieronder terug!

Aanleg Gé Franken tunnel

Vanaf juli 2025 wordt begonnen met de bouw van de Gé Frankentunnel. De tunnel is naar verwachting eind 2026 klaar. Daarna kan het verkeer op de Thorbeckeweg-N516 zonder hinder onder de Wibautstraat doorrijden.

April 2026

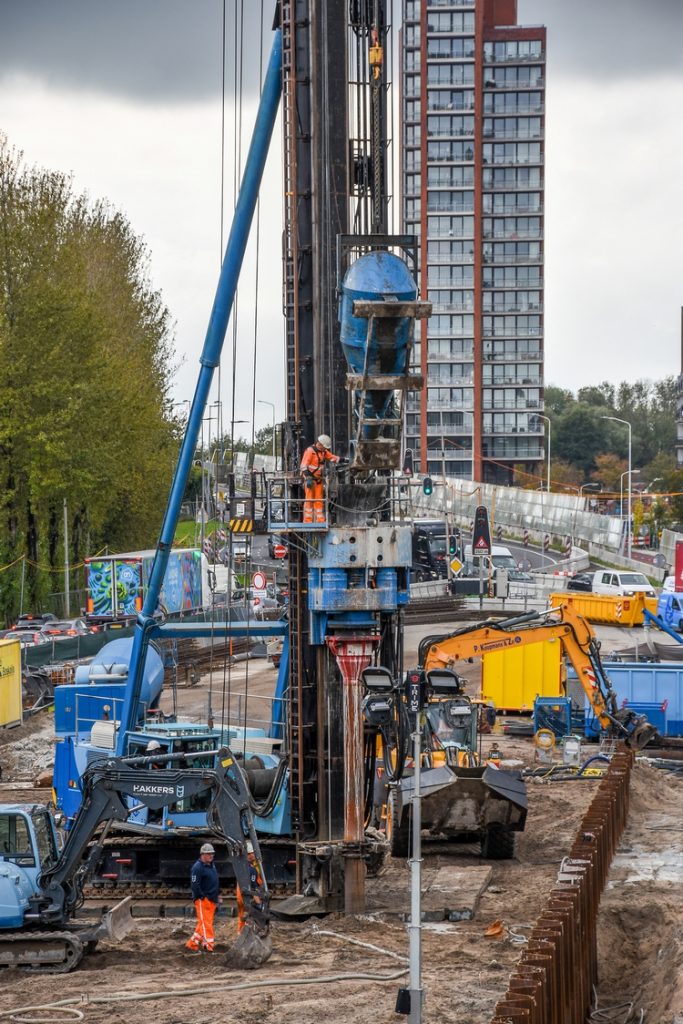

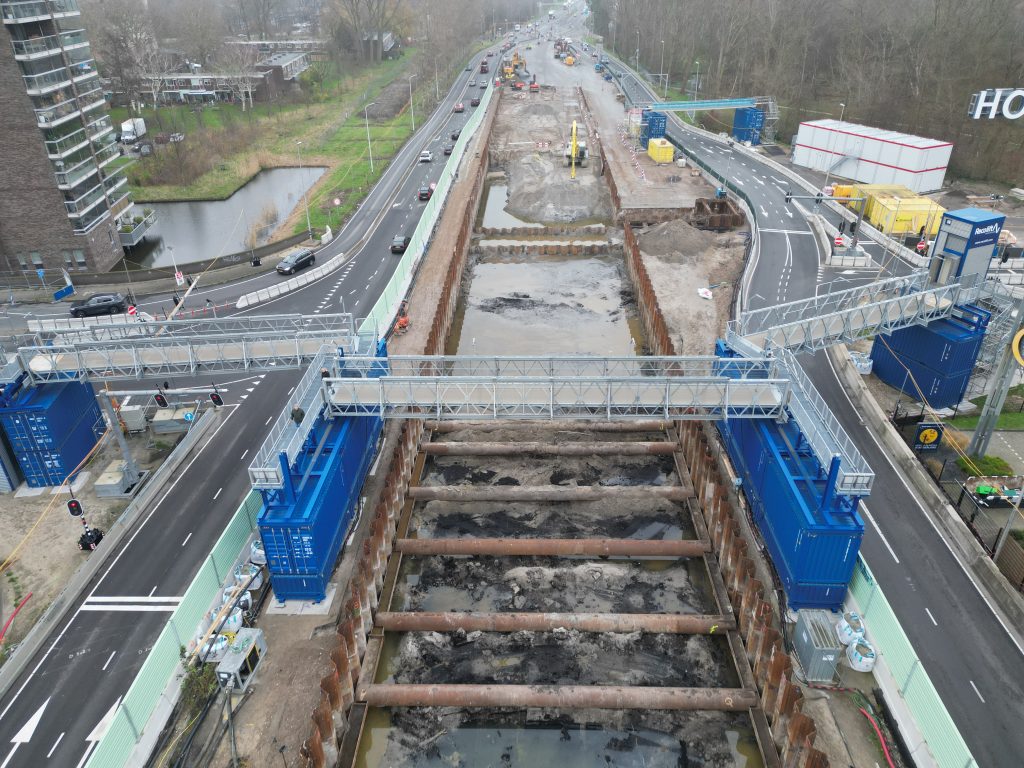

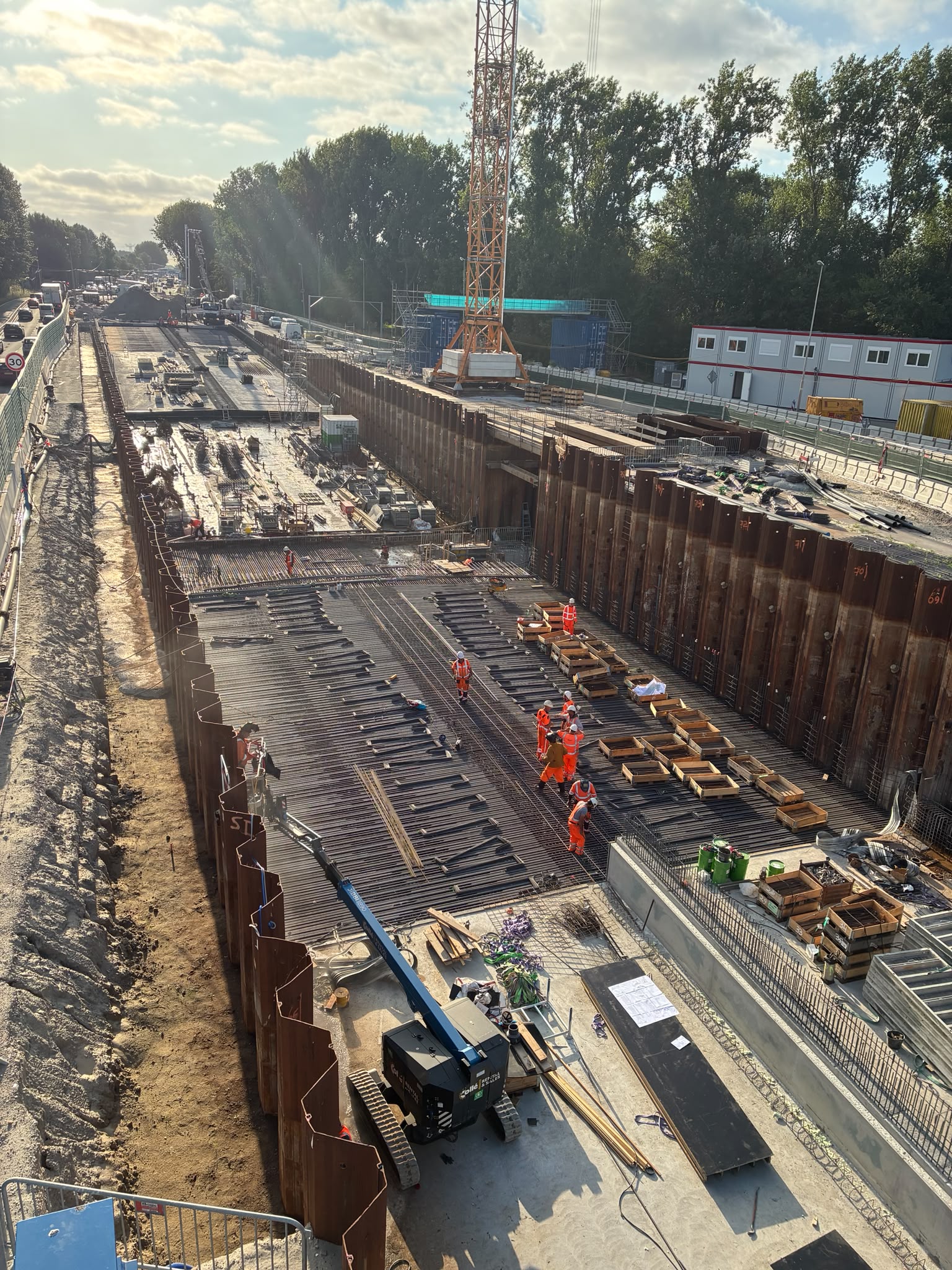

Het onderwaterbeton wordt in één keer gestort en dat duurt 32 uur. Dit beton zorgt ervoor dat de bouwkuip van de Gé Frankentunnel waterdicht is.

Maart 2026

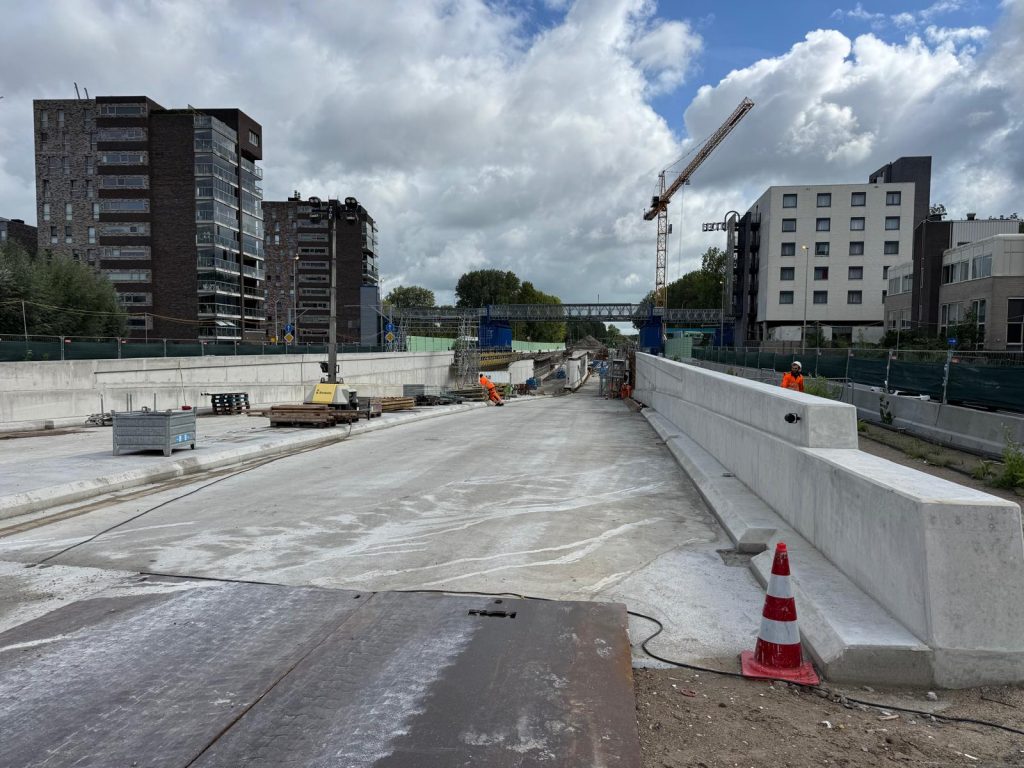

In het droge deel waar de ingang van de tunnel komt zijn de werkvloer en vervolgens de constructievloer gestort.

Februari 2026

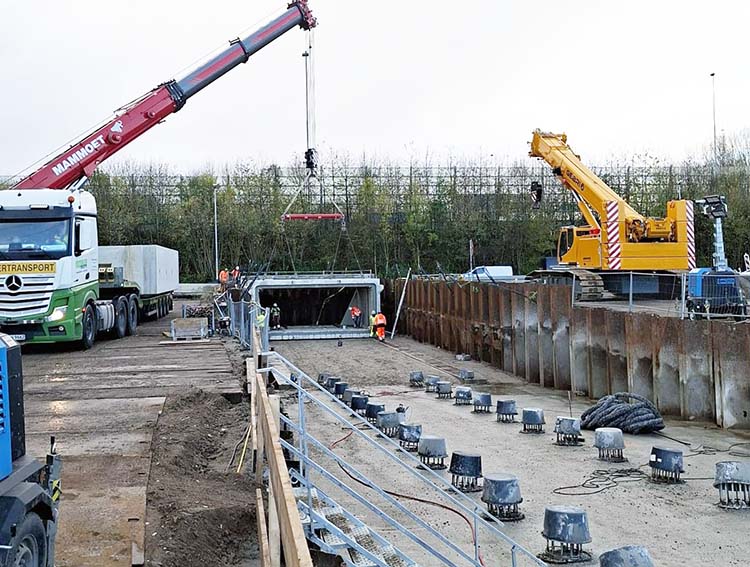

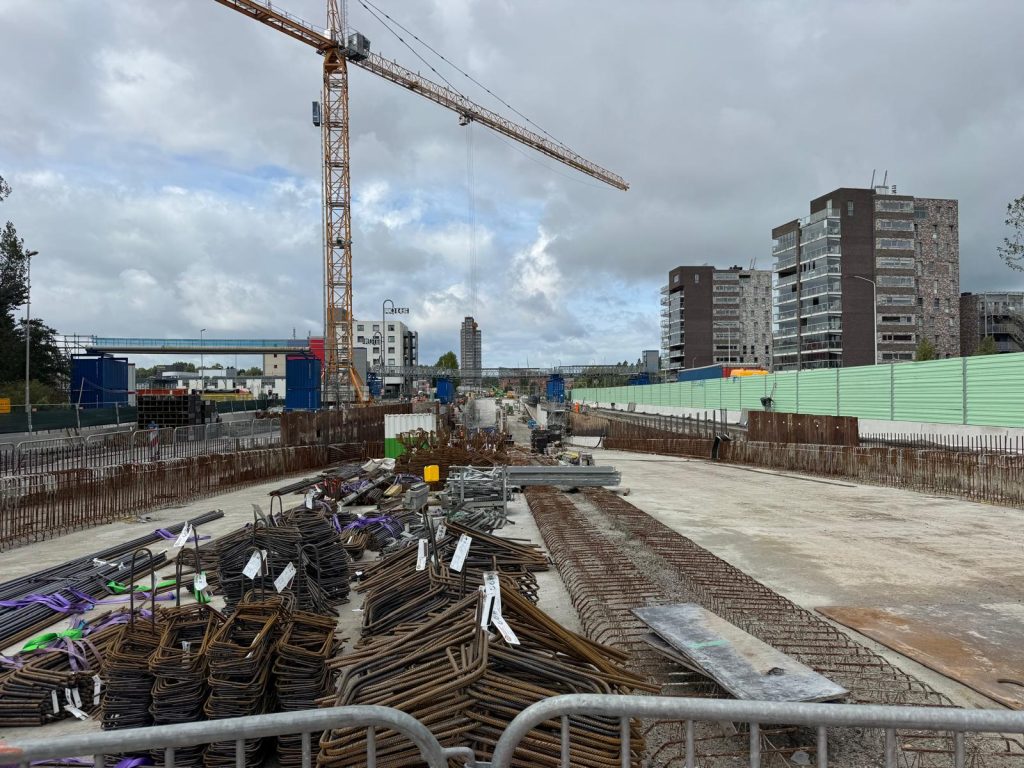

De graafwerkzaamheden zijn nu bijna afgerond.

Januari 2026

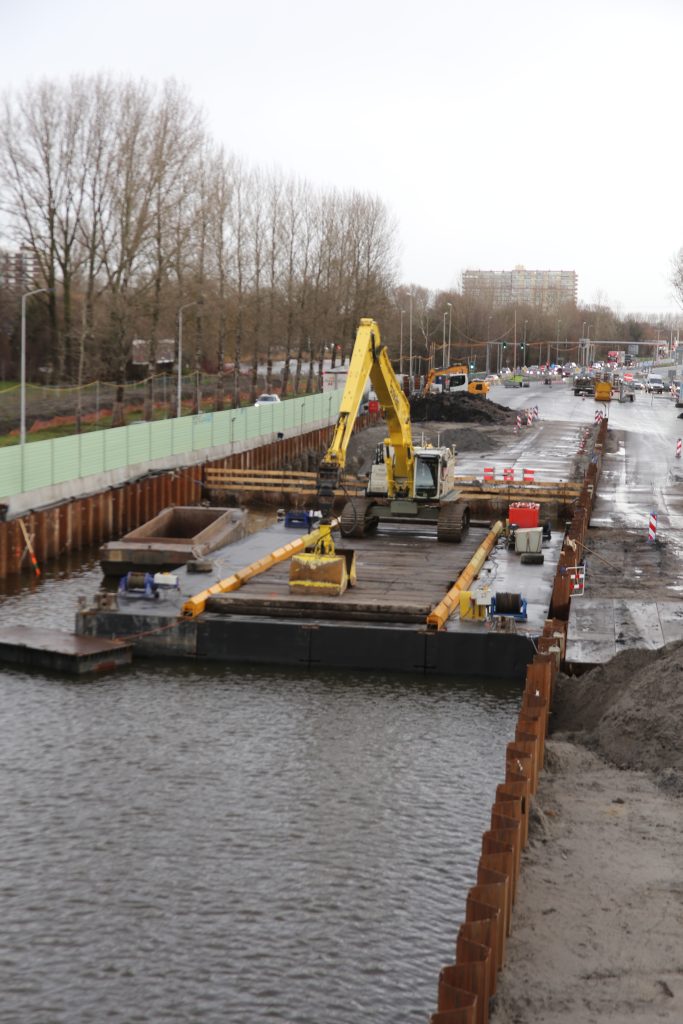

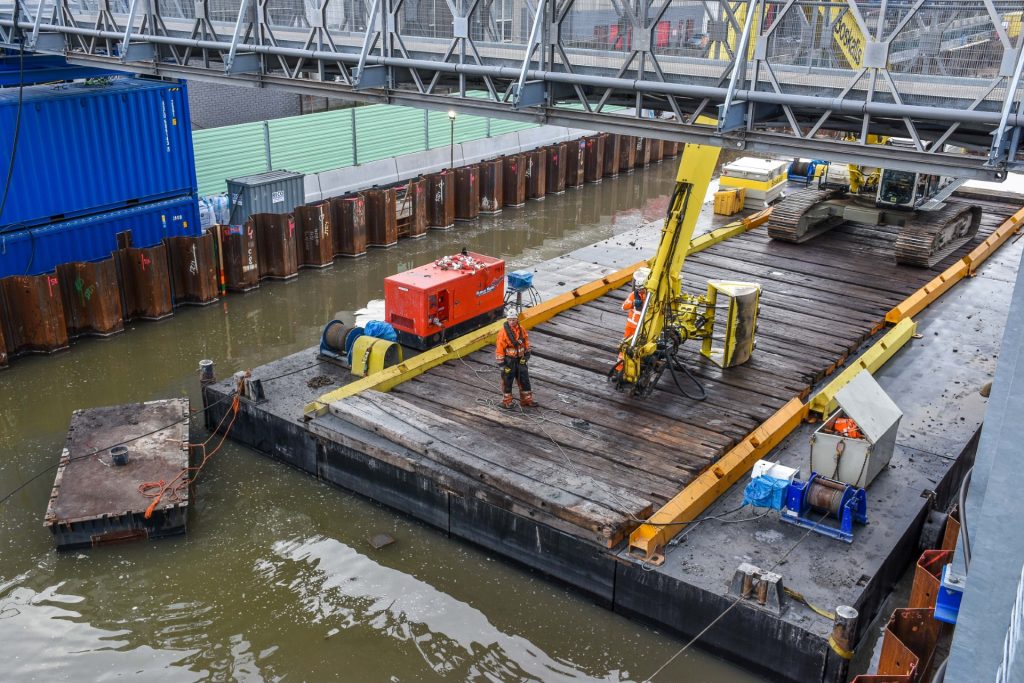

De bouwkuip is gevuld met water. De laatste graafwerkzaamheden vinden plaats vanaf een ponton. In het droge deel waar de inrit zal komen wordt de werkvloer gestort.

beeld: Kees Malingré

December 2025

De bouwkuip wordt gevuld met water.

November 2025

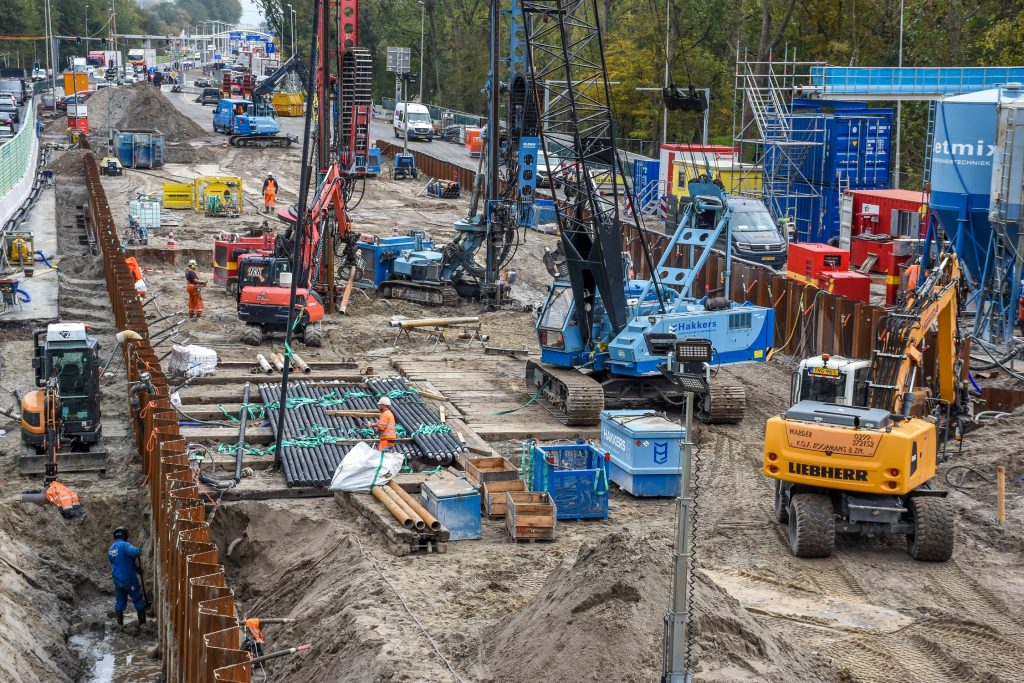

De bouwkuip wordt ontgraven en het zand wordt per vrachtwagen afgevoerd.

Oktober 2025

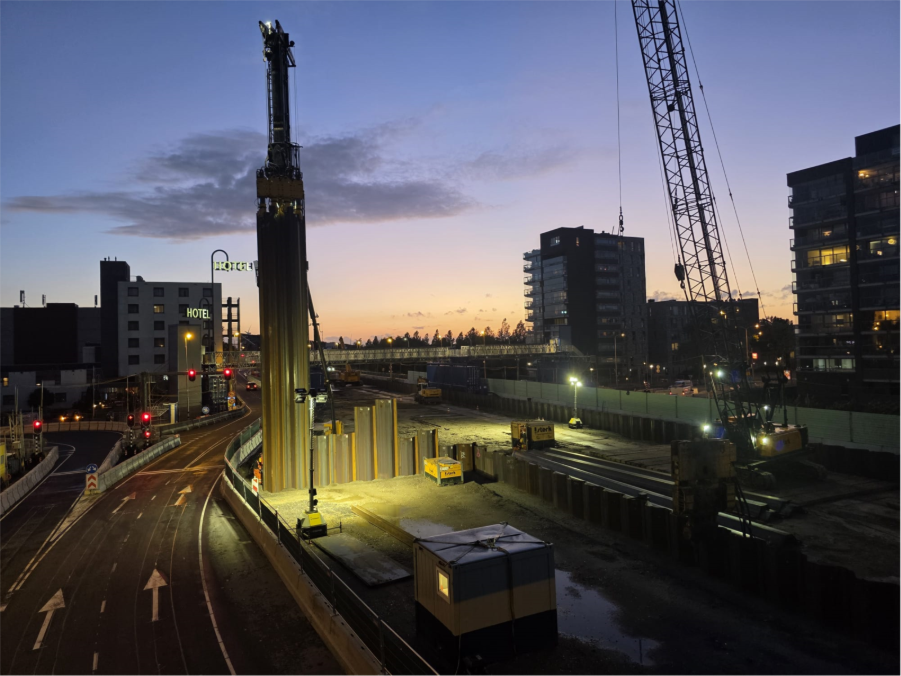

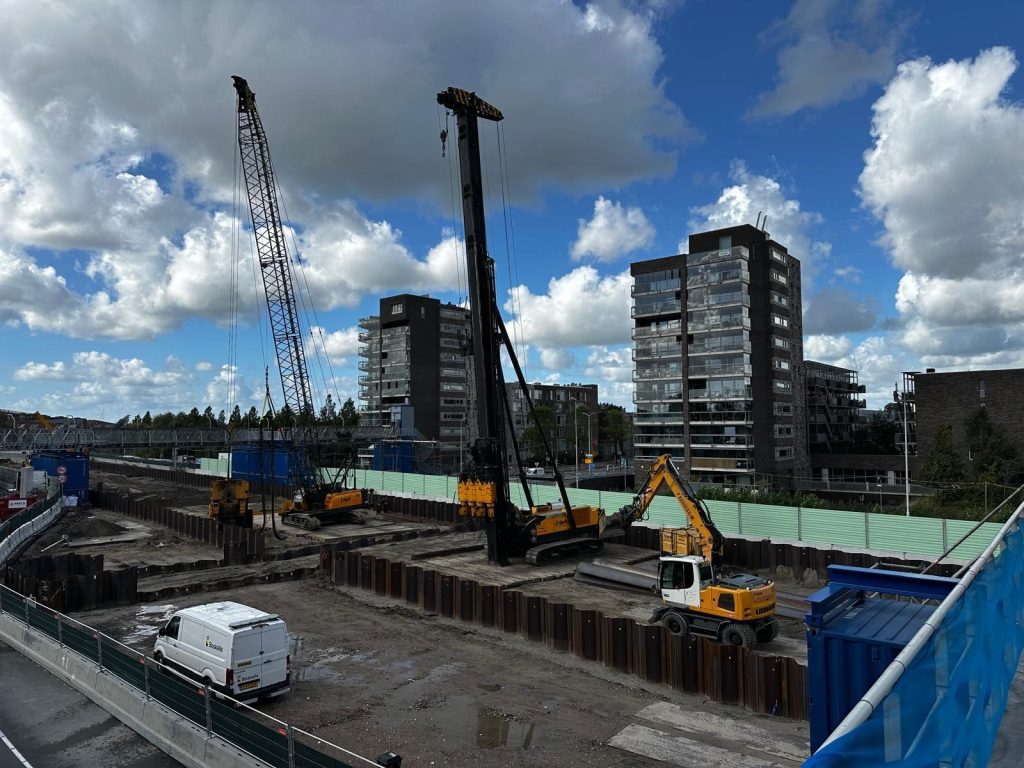

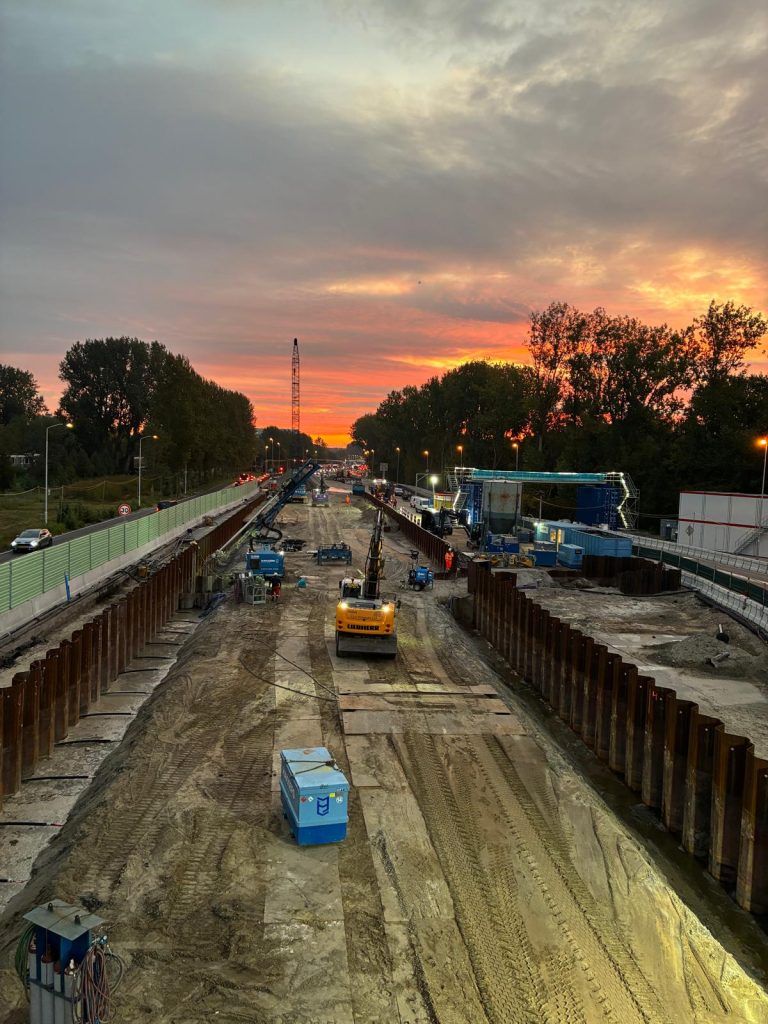

De damwanden worden verankerd.

September 2025

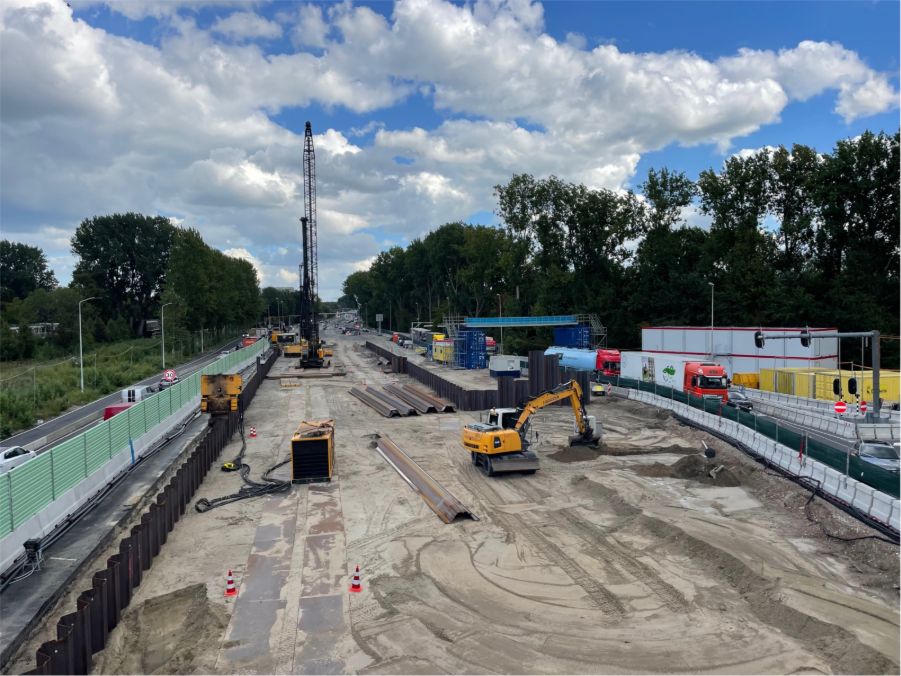

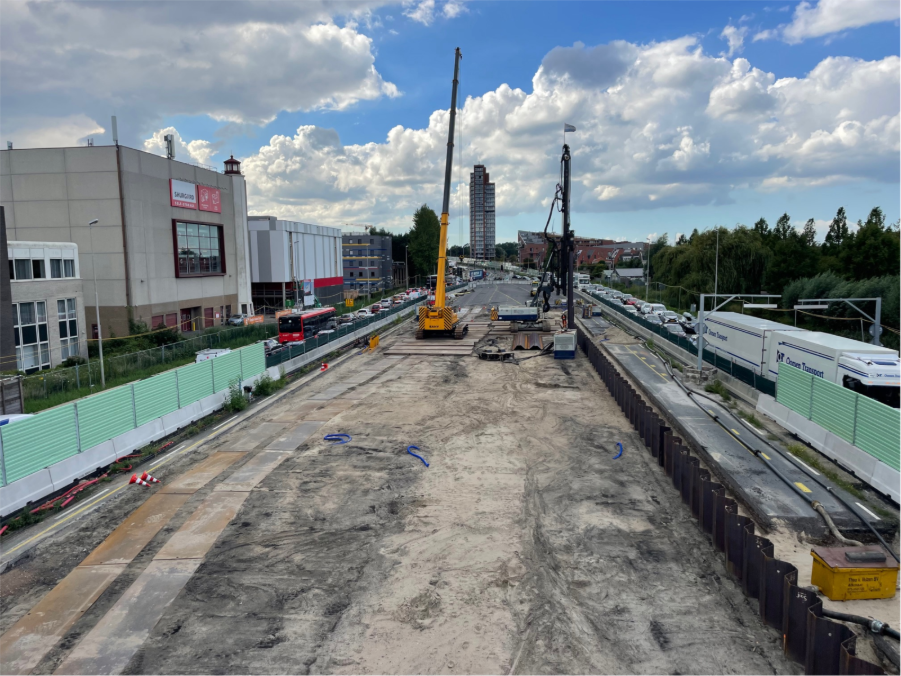

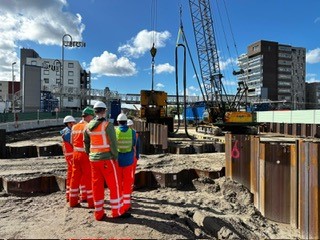

Damwanden worden geplaatst.

Verkeersomleiding kruising Vijfhoek (DDI)

Om de werkzaamheden voor ons project op de kruising Wibautstraat/Thorbeckeweg-N516 uit te voeren, zonder daarbij het verkeer stil te leggen of voor veel overlast te zorgen, komt er vanaf juli 2025 een verkeersomleiding. Deze omleiding blijft actief tot de bouw van de Gé Frankentunnel gereed is (verwacht eind 2026).

Februari 2026

De Diverging Diamond Intersection op een van de eerste zonnige dagen dit jaar.

Januari 2026

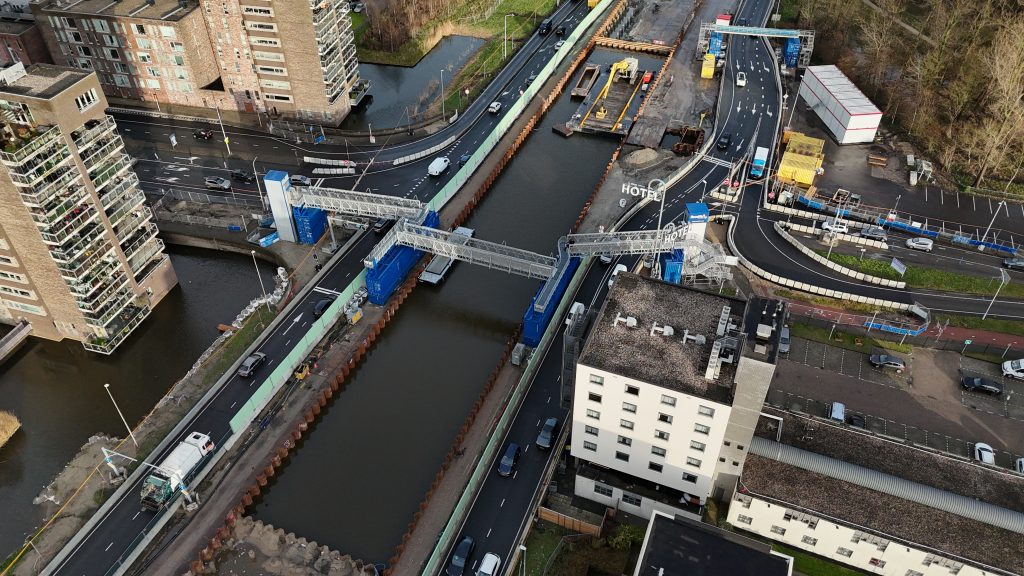

De Diverging Diamond Intersection (DDI) in de sneeuw.

beeld: Roy Noom

December 2025

De Diverging Diamond Intersection (DDI) in de mist.

Aanleg Eendenpullenbrug

We bouwen een nieuwe brug voor fietsers en voetgangers over de N516 naar bedrijventerrein Ambacht. Hierdoor ontstaat een snelle, veilige oversteek voor fietsers tussen Oostzaan, Zaandam en Amsterdam.

April 2026

Maart 2026

December 2025

November 2025

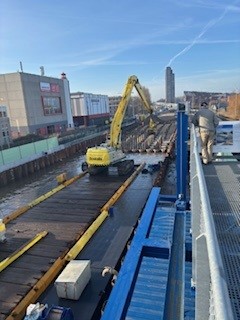

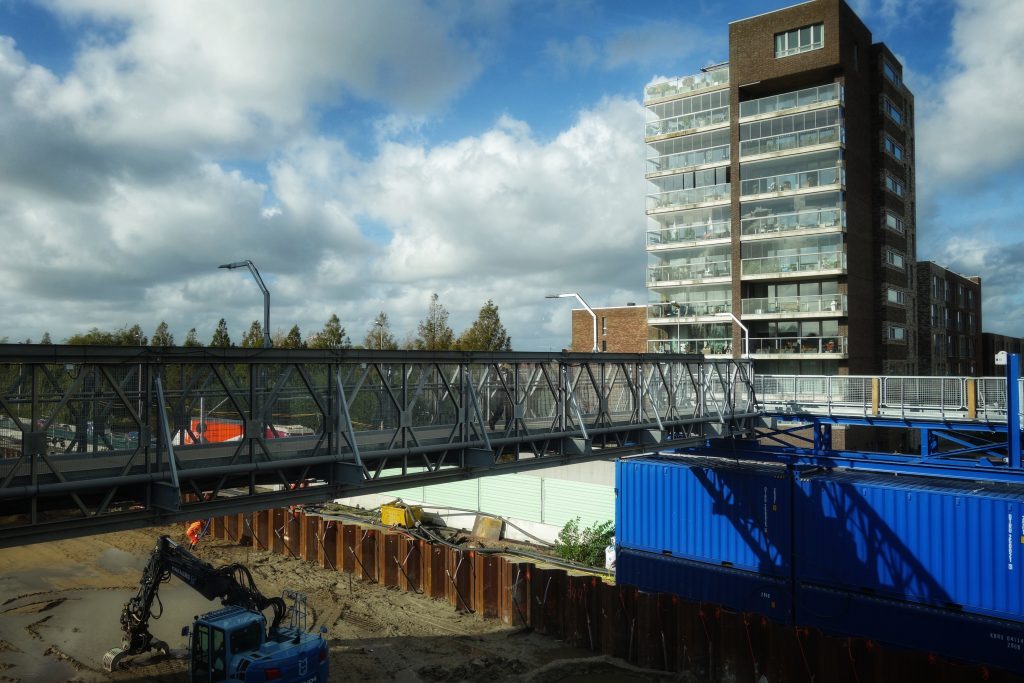

De brugdelen worden geplaatst.

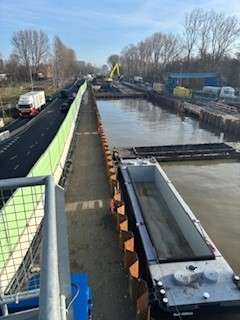

September 2025

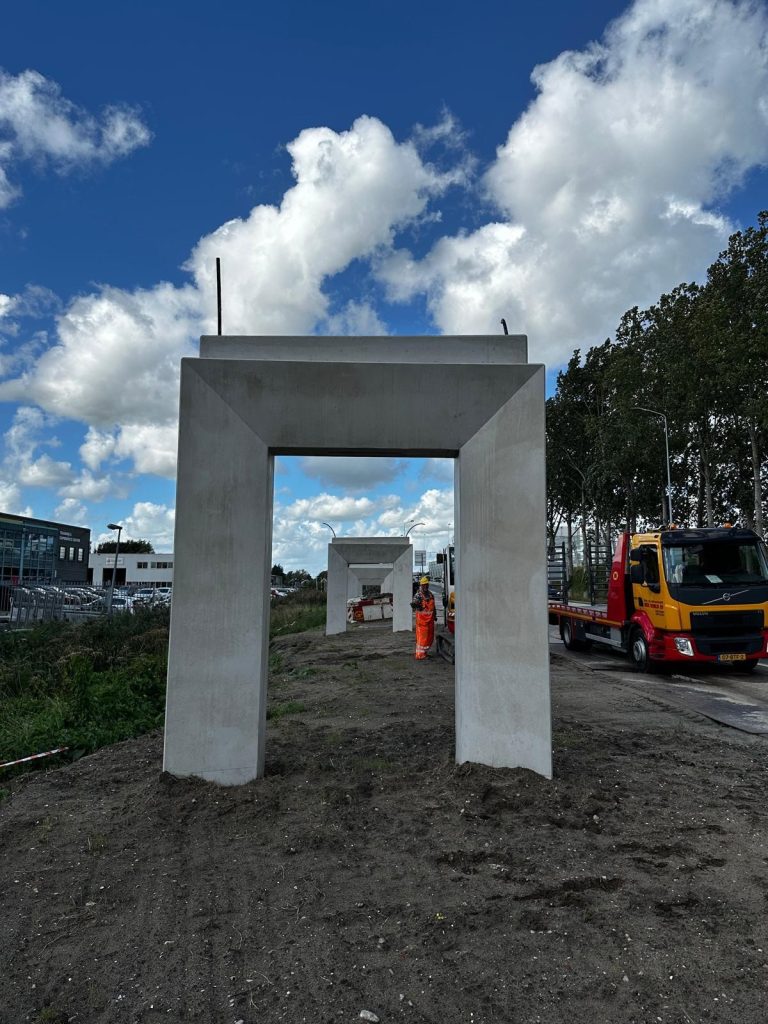

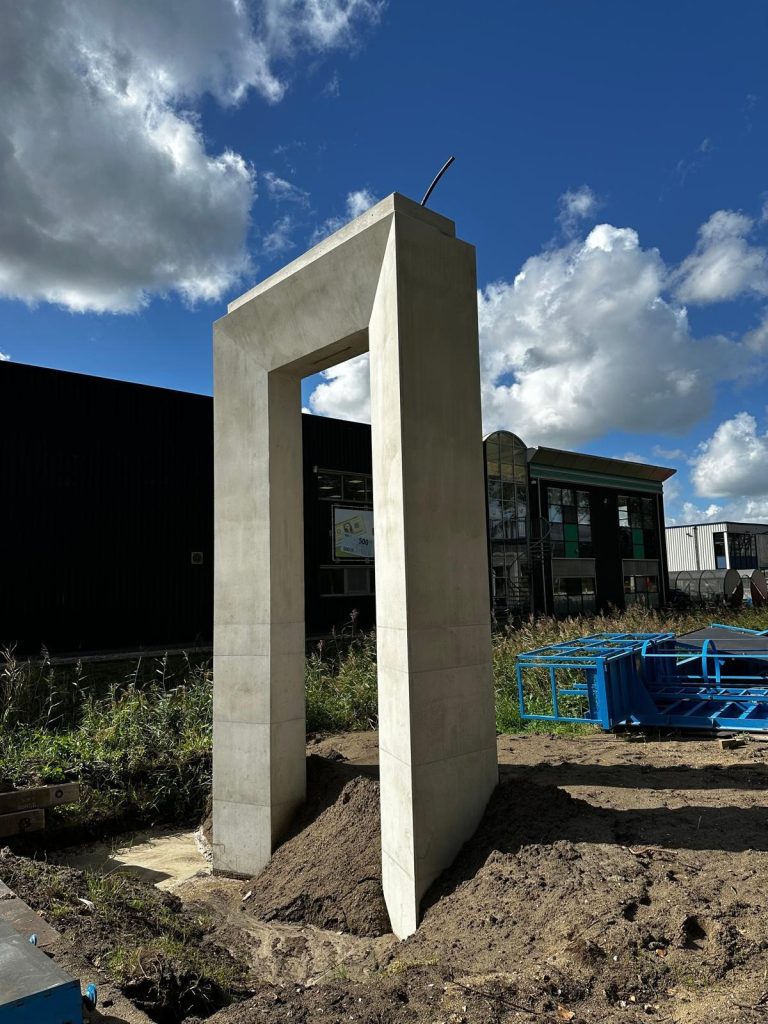

Plaatsen van ‘nietjes’ waar brugdekdelen straks op komen.

Fietstunnel Oostzaan

Maart 2026

De Verlengde Stellingweg wordt over de oostzijde van de tunnel heen aangelegd.

November 2025

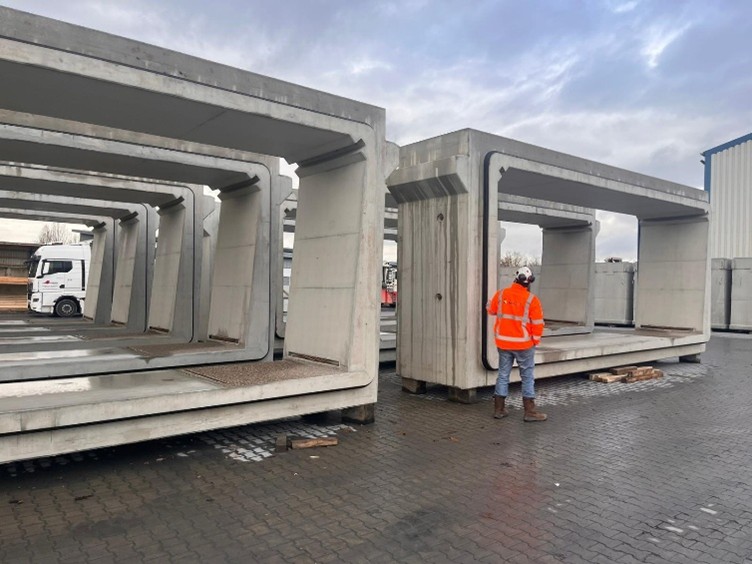

De eerste tunnelelementen worden geplaatst.

Fietstunnel Zuiddijk

De Thorbeckeweg-N516 wordt verbreed. Om dit te kunnen realiseren, moet de fietstunnel Zuiddijk verlengd worden. Er komt een nieuw fietspad met voetpad en er worden nieuwe geluidsschermen geplaatst. Bij de vernieuwde fietstunnel is er aandacht voor groen, goede verlichting en overzichtelijkheid (veiligheid).

April 2026

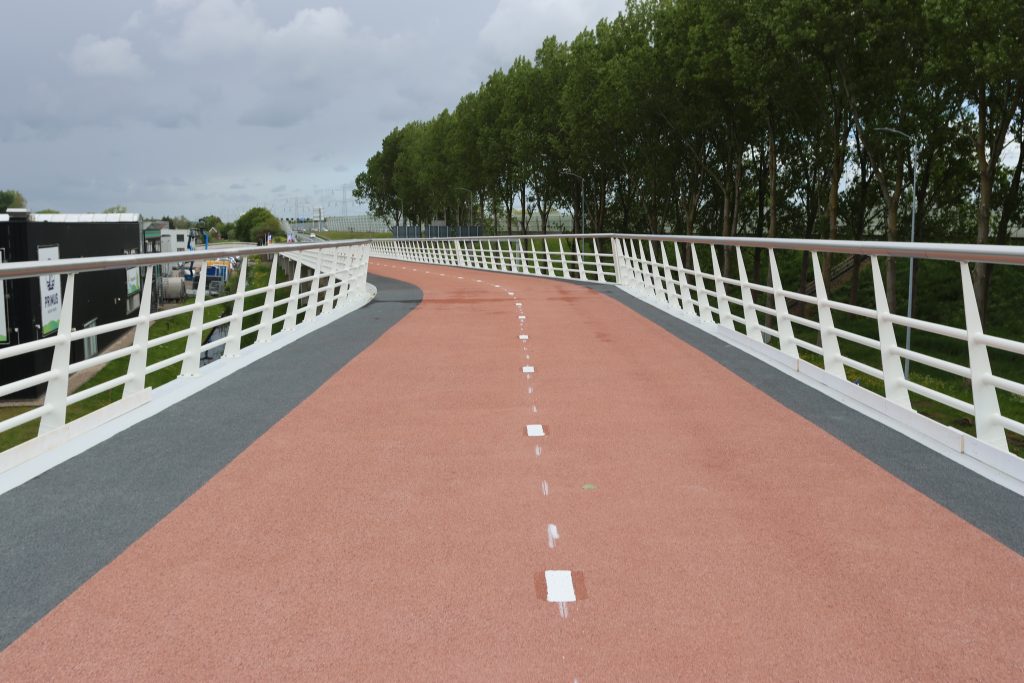

De houten zitplekken zijn aangebracht.

Januari 2026

We zijn bezig met de laatste werkzaamheden aan de fietstunnel. Het beton voor de bankjes is gestort en de bestrating eromheen is aangelegd. Tot slot zullen begin 2026 de houten zittingen nog geplaatst worden.

Aansluiting Achtersluispolder

Er is een nieuwe aansluiting tussen Achtersluispolder en de Thorbeckeweg-N516 bij de Noorder IJ- en Zeedijk en de bestaande busbrug de Vlinder. Deze kruisingen hebben een nieuwe inrichting gekregen om auto en busverkeer sneller en veiliger af te wikkelen.

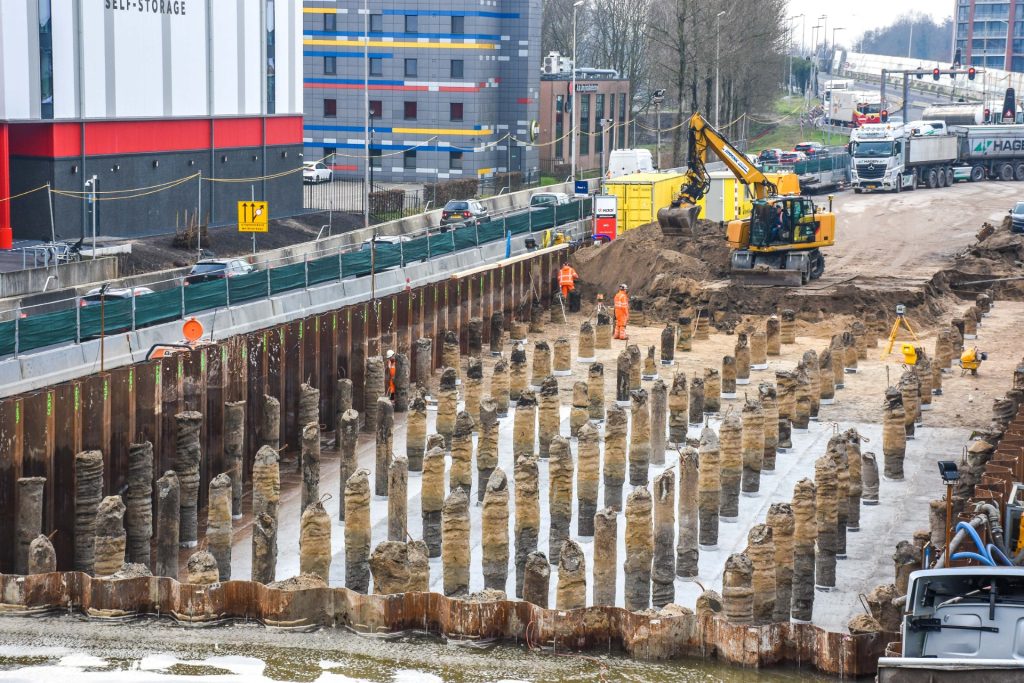

November 2025
Werkzaamheden aan kruispunt Noorder IJ-Zeedijk en Sluispolderweg zijn in volle gang.
